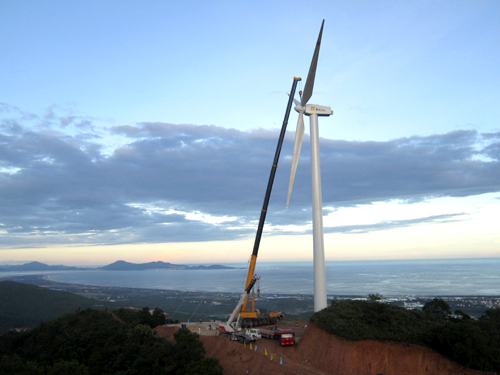

首台风机的吊装是7月21日开始,原计划赶在台风来临之前吊装完毕,下午3时当吊完机舱准备安装风叶时,由于台风“灿都”登陆,吊装被迫停止。25日傍晚,台风过后立即抓紧时间开始吊装叶轮,安全平稳地完成了第一台风机的安装。
广东华润阳西项目部自4月中旬开工以来,在项目经理徐杰的带领下,齐心协力,统筹安排,到目前为止,已完成道路修筑25公里,风机基础浇筑8个,工程进度与安全质量得到业主和监理的认可。
首台风机的吊装是7月21日开始,原计划赶在台风来临之前吊装完毕,下午3时当吊完机舱准备安装风叶时,由于台风“灿都”登陆,吊装被迫停止。25日傍晚,台风过后立即抓紧时间开始吊装叶轮,安全平稳地完成了第一台风机的安装。
广东华润阳西项目部自4月中旬开工以来,在项目经理徐杰的带领下,齐心协力,统筹安排,到目前为止,已完成道路修筑25公里,风机基础浇筑8个,工程进度与安全质量得到业主和监理的认可。
