风电公司大连驼山一期风电机组安装工程进展顺利

来源:风电公司 作者:韩建 发布时间:2009-09-22 阅读次数: 3856 次

由风力发电公司承建的大连驼山一期49.5MW工程,由331500KW风电机组组成。经项目部全体人员的共同努力,截止612日,已完成了5台机组的安装工作。

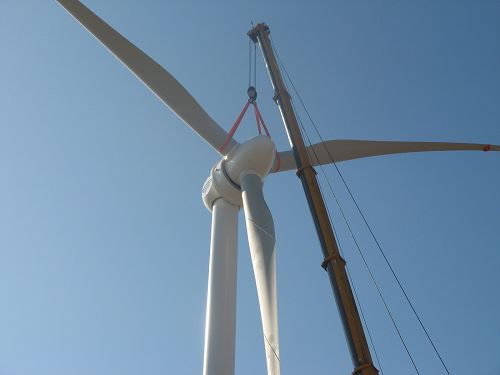

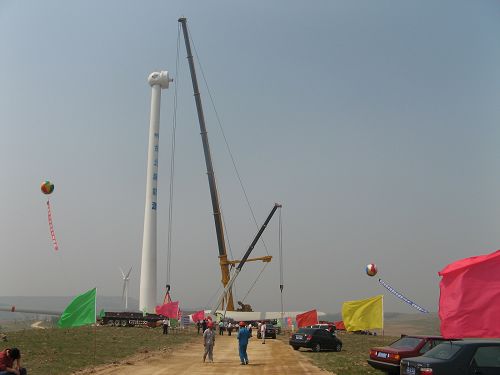

风电公司承建的大连驼山一期331500KW风电机组安装工程,塔筒高65米,风叶长37.3米,单片重6吨,机舱重量达44吨,合同工期为98天。该工程位于大连市瓦房店市驼山乡北部,由中电投东北新能源发展有限公司投资,黑龙江润华电力项目管理有限公司担任监理。风电公司自签订合同后,按照合同和业主的要求,立即组成了项目经理部,抽调了技术骨干和施工人员,配备了所需的机械设备,进入风电场。于522日正式开吊起。项目部管理和现场人员克服重重困难,想方设法确保了安装工程的进展,截止612日已完成了5台风电机组的安装工作。
